GB/T 51466-2025医药洁净厂房施工与验收标准解读:5大变化与应对方案

GB/T 51466-2025医药洁净厂房施工与验收标准解读:5大变化与应对方案

发布日期:2025年4月21日 | 实施日期:2025年9月1日 | 适用对象:制药企业工程部、洁净室承包商、医药项目采购

这篇文章帮您解决三个问题:

1GB/T 51466-2025与旧规范相比有哪些实质性变化,对工程造价和工期的影响有多大
2制药企业、承包商、采购方各需要做什么准备,才能在2025年9月后顺利通过验收
3新标下招标文件和URS需要修改哪些条款,如何避免验收不合格返工

文末附5大变化对比表、验收测试清单和招标文件修改要点,可直接用于2026年度项目筹备。



一、GB/T 51466-2025是什么:医药洁净厂房首个施工验收国标

标准基本信息:GB/T 51466-2025《医药工业洁净厂房施工与验收标准》由住房和城乡建设部于2025年4月21日发布(住建部公告2025年第68号),2025年9月1日正式实施。主编单位为中石化上海工程有限公司,全文84页,共11章。适用于新建、改建、扩建的医药工业洁净厂房施工与验收。

在GB/T 51466-2025发布之前,医药洁净厂房施工验收主要参照GB 50591-2010《洁净室施工及验收规范》和GB 51110-2015《洁净厂房施工及质量验收规范》两部通用标准。这两部标准并非针对医药工业特点编制,在VHP消毒兼容性、卫生级管道、微生物监测等方面缺乏专项条款。GB/T 51466-2025填补了这一空白,成为医药工业洁净厂房施工与验收领域的首个专项国家标准。

新标准与现行设计标准GB 50457-2019《医药工业洁净厂房设计标准》形成"设计+施工验收"的完整标准体系。关于洁净空调系统工程报价的分项造价明细,可参考此前整理的专题。

核心判断:GB/T 51466-2025不是对旧规范的修订单,而是新增专项国标。制药企业和承包商需要对照新标逐项核查现有施工工艺和验收流程,否则2025年9月后开工的项目可能出现验收不合格风险。

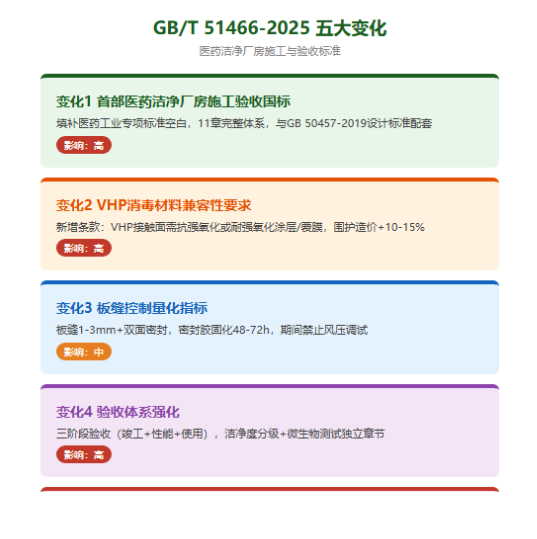

二、5大变化逐项解读

变化1:首次确立医药洁净厂房施工验收专项国标

此前医药洁净厂房施工验收依赖通用标准GB 50591-2010和GB 51110-2015,两部标准覆盖电子、食品、医药等多个行业,缺乏针对制药工艺的专项条款。GB/T 51466-2025以医药工业为核心场景,从建筑装修、净化空调、工艺管道、给排水、设备、消防、电气、仪表通信到验收,形成11章完整体系。

应对方案:制药企业工程部应将GB/T 51466-2025列入招标文件引用标准清单的首位,承包商需组织项目团队学习新标全文,重点关注第3章建筑装修、第4章净化空调和第11章验收的差异条款。

变化2:VHP消毒材料兼容性要求(新增条款)

新标明确:采用汽化过氧化氢(VHP)消毒的洁净区,外表面与VHP接触的材质应具有抗强氧化能力,或采用耐强氧化涂层或覆膜。旧标准中对此无专项要求。

应对方案:围护结构材料选型阶段需确认VHP兼容性。常规彩钢板表面涂层在VHP反复熏蒸下可能出现粉化、变色,建议采用不锈钢板或PVDF涂层板。门窗密封条需选用EPDM或硅胶材质,避免常规橡胶条在VHP环境下老化开裂。材料变更将导致围护结构造价上浮约10-15%。

变化3:板缝控制量化指标(1-3mm+双面密封)

新标对成品夹芯板施工给出量化控制指标:板间缝隙宜控制在1mm-3mm,板间缝隙及门窗与墙板间缝隙宜双面密封。密封胶完全固化需48-72小时,固化期间不得施加风压或进行压差调试。旧标准中未给出具体缝隙数值。

应对方案:承包商需更新排版图精度要求,板材下料误差控制在±0.5mm以内。密封胶固化48-72小时的等待期需纳入施工进度计划,在压差调试前预留充足固化时间。建议在施工方案中增加"密封固化等待期"专项工序节点。

变化4:验收体系强化(洁净度分级+微生物测试+三阶段验收)

新标第11章验收分为4节:一般规定、洁净区测试和洁净度分级、洁净区微生物污染水平测试、施工验收。验收明确分为竣工验收、性能验收和使用验收三个阶段。洁净度分级引用GB/T 25915.1,微生物测试引用GB/T 16293(浮游菌)和GB/T 16294(沉降菌)。

应对方案:承包商需在合同中明确三阶段验收的责任分工和费用归属。性能验收阶段需配备粒子计数器、微压计、声级计等检测设备,建议提前确认检测设备校准证书有效期。微生物测试需在性能验收合格后进行,工期上预留7-14天微生物培养周期。关于生物安全实验室建设成本中的验收费用明细可参考此前专题。

变化5:机电协同排版与预制化要求

新标要求吊顶和墙体采用成品夹芯板材时,宜按设计图纸绘制排版图、分解图及相关节点图,确认后按图预制板材。这意味着机电管线开孔需在板材预制阶段确定,现场开孔将不被认可。同时,医药洁净区内明装风管宜采用不锈钢材质。

应对方案:承包商需在板材下单前完成机电综合管线图(MEP)深化设计,所有穿越洁净区隔墙的管线开孔位置、尺寸在排版图中标注。建议采用BIM模型进行碰撞检查后再出排版图。明装风管改用不锈钢材质将使风管造价上浮约30-40%。

三、新标关键技术参数对照表

以下参数对照表将GB/T 51466-2025的关键技术指标与旧标准体系进行横向对比,供施工方和采购方核查差异。

参数项 旧标准(GB 50591/GB 51110) GB/T 51466-2025新要求 影响等级
板缝宽度 无量化指标 1mm-3mm,双面密封
密封胶固化 无明确等待期 48-72小时,固化期不得施加风压
VHP材料兼容 无专项要求 抗强氧化或耐强氧化涂层/覆膜
明装风管材质 镀锌钢板可选 宜采用不锈钢
风管漏风率 ≤2% ≤1%
排版图要求 建议绘制 宜绘制排版图、分解图、节点图后按图预制
验收阶段 竣工验收为主 竣工+性能+使用三阶段验收
微生物测试 竣工验收时检测 独立章节规定(浮游菌+沉降菌)
高效过滤器空吹 建议空吹 安装前系统连续空吹24-48小时


四、新标对工程造价的影响

核心判断:GB/T 51466-2025实施后,医药洁净厂房工程造价预计上浮8-15%,主要来自材料升级(VHP兼容+不锈钢风管)、施工精度提升(板缝控制+排版预制)和验收周期延长(三阶段+微生物测试)。

影响项 造价变化 影响金额(元/㎡) 说明
围护结构材料升级 +10-15% +300-600 VHP兼容涂层/不锈钢板替代常规彩钢板
风管材质升级 +30-40% +200-400 明装风管由镀锌钢板改为不锈钢
排版预制精度 +5-8% +100-200 下料精度提升+BIM深化设计
验收检测费用 新增项 +150-300 三阶段验收+微生物测试+洁净度分级
工期延长成本 +3-5% +100-200 密封固化等待+空吹+微生物培养
合计影响 +8-15% +850-1,700 以B级区4,000-8,000元/㎡为基数

造价参考:2026年按GB/T 51466-2025执行的医药洁净厂房B级区综合造价约6,000-10,000元/㎡(含材料升级+验收费用),较2024年上浮约8-15%。更详细的模块化洁净室造价对比可参考此前专题。

五、新标验收测试清单与流程

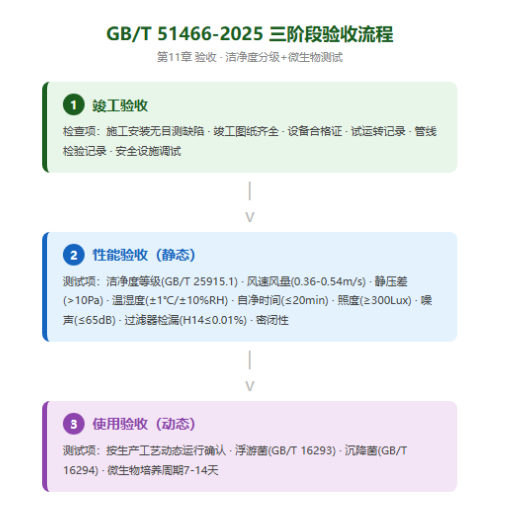

GB/T 51466-2025第11章将验收分为三个阶段,以下为各阶段测试项目清单。

阶段1 竣工验收

确认各项设施符合设计和合同要求,检查施工安装无目测可见缺陷、遗漏和非规范做法。核查竣工图纸、设备合格证、检验记录、试运转记录等资料完整性。

阶段2 性能验收

静态条件下测试:洁净度等级、风速风量、静压差、温湿度、自净时间、照度、噪声级、过滤器检漏、密闭性。需配备校准合格的检测设备。

阶段3 使用验收

按生产工艺和动态活动要求确认设施有效运行。含微生物测试(浮游菌GB/T 16293+沉降菌GB/T 16294),需预留7-14天培养周期。

# 测试项目 控制指标 验收阶段
1 洁净度等级 按GB/T 25915.1分级,≥0.1μm粒径 性能验收
2 风速风量 单向流0.36-0.54m/s,风量偏差≤±15% 性能验收
3 静压差 洁净区与非洁净区>10Pa,相邻级别间>5Pa 性能验收
4 温度 设计值±1℃ 性能验收
5 相对湿度 设计值±10%RH 性能验收
6 照度 操作区≥300Lux 性能验收
7 噪声 空态≤65dB(A) 性能验收
8 自净时间 ≤20分钟 性能验收
9 过滤器检漏 H14穿透率≤0.01% 性能验收
10 浮游菌/沉降菌 按GB/T 16293和GB/T 16294执行 使用验收

六、新标下招标文件修改要点

风险提示:2025年9月后开工的医药洁净厂房项目,若招标文件仍引用旧标准,竣工验收时将面临标准适用争议。以下6项修改要点建议逐项核查。

# 修改项 旧招标文件常见表述 新标下应修改为
1 引用标准 "执行GB 50591-2010" "执行GB/T 51466-2025,引用GB 50591-2010相关方法"
2 围护材料 "50mm岩棉夹芯板" "VHP兼容材质,附材料兼容性检测报告"
3 风管材质 "镀锌钢板风管" "洁净区明装风管采用不锈钢"
4 验收阶段 "竣工验收合格后交付" "三阶段验收:竣工+性能+使用验收"
5 板缝控制 "缝隙均匀,密封良好" "板缝1-3mm,双面密封,固化48-72h后压差调试"
6 排版深化 "按图施工" "承包商出排版图、分解图、节点图,建设方确认后预制"

七、新标下4大施工陷阱与规避方法

# 常见陷阱 后果 规避方法
1 密封胶未固化即开始压差调试 密封失效,压差建立不起来,验收不合格 施工进度表中标注密封施作日期+48-72h固化等待期,期间禁止风系统运行
2 VHP消毒区使用常规彩钢板 6-12个月后涂层粉化变色,需停产后返工更换 材料选型阶段索取VHP兼容性检测报告,采用不锈钢或PVDF涂层板
3 板材到场后现场开孔穿管 开孔处密封不严,洁净度检测粒子超标 下单前完成MEP深化设计,所有开孔在排版图中标注,工厂预制
4 跳过空吹直接安装高效过滤器 风管内残留物堵塞过滤器,寿命缩短30-50% 风管系统安装后连续空吹24-48小时,经检测合格后再安装高效过滤器

八、新标应对行动建议

1 对齐标准:更新招标文件和URS引用标准

将GB/T 51466-2025列为招标文件引用标准首位。按第六部分6项修改要点逐项核查URS和技术规格书。围护材料条款增加VHP兼容性要求,风管条款增加不锈钢材质要求,验收条款增加三阶段验收内容。

2 预算调整:按新标造价影响表重新测算

参照第四部分造价影响表,在原预算基础上预留8-15%的新标增量。重点核算:围护材料升级(+300-600元/㎡)、风管材质升级(+200-400元/㎡)、验收检测费用(+150-300元/㎡)。留下行业+面积+等级,可获取定制化新标造价测算方案。

3 施工准备:排板图+固化等待期+空吹计划

承包商在板材下单前完成MEP深化设计和排版图。施工进度计划中增加"密封固化等待期(48-72h)"和"系统空吹(24-48h)"两个工序节点。验收计划中预留微生物测试培养周期7-14天。

联系我们 获取GB/T 51466-2025新标应对报价方案

咨询电话(工作时间)

020-84554339

技术咨询(24小时)

15018770887

18127974973

电子邮箱

18998316541@163.com

提供行业类型+洁净等级+建筑面积+所在城市,获取GB/T 51466-2025新标定制化报价方案



本文依据GB/T 51466-2025《医药工业洁净厂房施工与验收标准》公开信息、住建部公告2025年第68号及行业解读资料整理。技术参数以标准正文及条文说明为准。如需获取新标定制化报价方案,请提供行业类型+洁净等级+建筑面积+所在城市。
