洁净室钢板吊顶高低差如何做吊顶的固定
一、洁净室彩钢板吊顶高低差问题概述
在洁净室彩钢板吊顶施工过程中,由于建筑结构、设备安装或设计变更等因素,常会遇到吊顶存在高低差的情况。这种高低差不仅影响美观,更可能导致密封不严、气流组织混乱等问题,直接影响洁净室的洁净度等级。因此,如何妥善处理吊顶高低差并确保其牢固固定,是洁净室施工中的关键技术环节。
二、高低差吊顶固定关键技术
针对洁净室彩钢板吊顶存在高低差的情况,需采用专业方法进行固定:

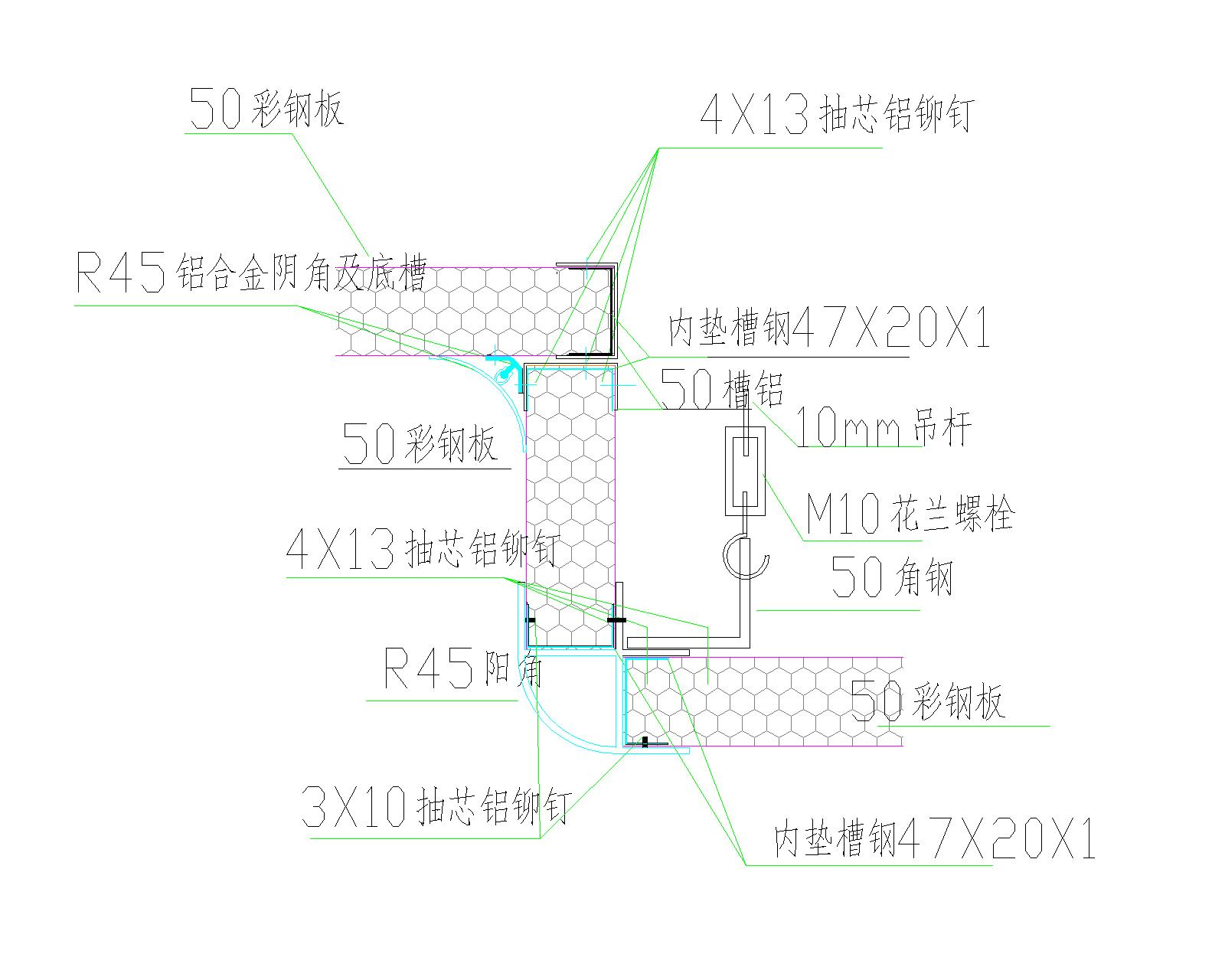

1. 过渡连接法
在高低差交接处安装专用过渡型材,型材需满足洁净室材料要求(304不锈钢或阳极氧化铝)。固定步骤:
(1) 高区彩钢板与过渡型材上沿固定,采用自攻螺钉间距≤300mm
(2) 低区彩钢板与过渡型材下沿固定,同样采用自攻螺钉固定
(3) 接缝处填充专用密封胶(聚氨酯或硅酮类)
2. 阶梯式固定法
当高低差≥100mm时,应采用阶梯式固定方案:
(1) 设置双层吊顶龙骨系统,分别对应不同高度
(2) 高区吊顶彩钢板固定于上层龙骨
(3) 低区吊顶彩钢板固定于下层龙骨
(4) 在阶梯立面安装竖向彩钢板,高度需大于高低差值+50mm
(5) 所有接缝处采用双面密封处理
技术要点:无论采用何种方法,吊顶固定点间距不应大于1.2m,靠近高低差区域的固定点需加密至≤600mm。所有金属连接件必须做绝缘处理,防止冷桥产生。
施工规范要求
1. 所有固定件必须满足垂直承重≥150kg/m²,水平抗拉≥50kg/m²
2. 密封胶必须通过洁净室兼容性测试(无挥发、无脱落)
3. 高低差过渡坡度≤15°(特殊区域除外)
4. 完成面平整度误差≤2mm/2m
5. 气密性检测:在25Pa压差下,泄漏率≤0.5%
四、质量验收标准
1. 目视检查:过渡区域平直无变形,密封胶均匀连续无中断
2. 强度测试:在高低差区域施加50kg集中荷载,变形量≤1mm
3. 气密性检测:采用发烟法或压差法检测无泄漏
4. 平整度检测:用2m靠尺检查,间隙≤2mm
5. 材料验证:核查所有型材、连接件的材质证明文件
注意事项:洁净室吊顶施工必须遵循"从高到低"的安装顺序,高低差处理应在主吊顶安装前完成预固定。施工过程中需采取严格的成品保护措施,避免彩钢板涂层损伤。
